2016协会简介协会章程组织机构协会荣誉协会党建协会大事联系我们协会文件协会动态陕西省建筑业企业百强陕西省建筑施工企业信用评级陕西省建设工程长安杯奖(省优质工程)陕西省工程建设质量管理小组活动成果交流会陕西省工程建设质量管理优秀企业、先进工作者优秀联络员、通讯员、企业网站、报刊陕西省建筑行业先进协会、优秀秘书长陕西省建筑业优秀项目经理陕西省建筑业优秀职业经理人陕西省建筑业优秀建造师陕西省建筑业先进企业、优秀企业家和优秀总工程师【三优】陕西省建筑优质结构工程陕西省建筑业绿色施工示范工程陕西省建筑行业优秀“微信公众号”评选活动创先争优陕西省建设(开发)单位和工程项目节能减排竞赛活动陕西省建筑业创新技术应用示范工程科技创新培训咨询转发文件陕西省建筑业企业创精品工程经验交流会2017年陕西省建筑业协会 秘书长及通联员联谊会新版网站用户满意度调查问卷陕西省建筑业“汉中杯”篮球友谊赛2017年陕西省工程建设优秀QC小组活动成果交流会陕西省建筑施工企业信用推介大会陕西省建筑业协会第六届二次理事会陕西省2018年创精品工程研讨会暨陕建协建筑业团体标准首发仪式2018年度陕西省建筑业协会秘书长及通联员联谊会2019年陕西建筑业高质量发展高峰论坛2019年陕西省工程建设质量管理小组活动成果交流会2019年陕西省建设工程科技创新大会专题专栏近期工作一览行业资讯行业研究行业标准BIM技术政策法规领导讲话建筑法苑申请入会会员动态企业文化建筑文苑优质工程风采人物风采展示>副会长单位常务理事单位理事单位一般会员个人会员会员名录>维权投诉网络申报企业投稿下载中心协会刊物微信公众号协会微博网络直播视频点播商品展示
内容详情

内容详情

副标题

“延安精神”亮出陕建品牌 奋勇拼搏打赢“进度保卫战” ——清华附中延安学校项目小学部施工纪实

2019-08-13 15:37作者:陈玺龙浏览数:174

清华附中延安学校小学部(及图书馆)历时60天,于7月1日正式封顶,创造了陕建的“延安速度”,目前正在进行外墙保温及二次装修,距离8月18日交付使用,留给项目团队的时间已经不多了,他们将面临严峻的考验。与此同时,项目初中部开始土方开挖,计划于10月1日主体交工。


清华附中延安学校是十二年一贯制公立学校,总占地25万平米(约700亩),总建筑面积20万平米。分为高中部、小学初中部、体育中心、教育基地四个地块,项目建设周期16个月,2019年5月开始到2020年08月底完工。


学校共设班级168个,约容纳8100名学生、约聘710名教师,是惠及延安新区人民的一项重点教育工程。延安市各级领导和陕建集团领导高度重视,数次前往调研指导工作。项目建设单位、全过程咨询单位、设计单位、监理单位、EPC总承包单位、勘察单位通力合作共同制定出《清华附中延安学校项目管理手册》并严格执行,打响了一场“进度”保卫战。

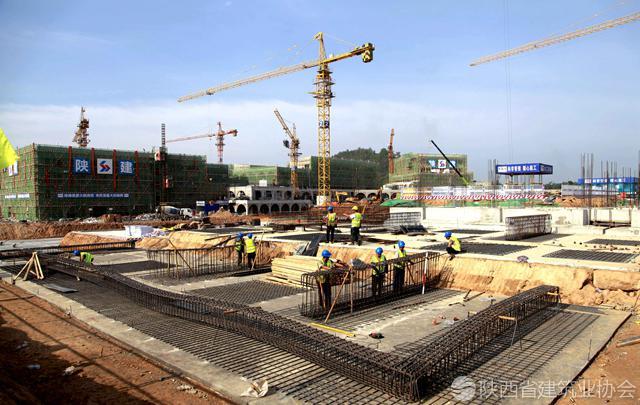

小学部及图书馆,总建筑面积3万平方米,总施工日期110日历天,实际施工日期仅有92日历天。项目前期,陕建八建集团领导到延安调研项目后,迅速组织生产、安监、科技质量、BIM中心等相关负责人及专家连夜从西安赶往延安,召开紧急会议策划项目全过程实施,按照集团标准化施工,制定出方案。坚持“保障、协调、穿插、闭合”,周密计划,考虑总体安排的合理性和后期设备材料供应及保障的问题,倒排计划,特事特办。

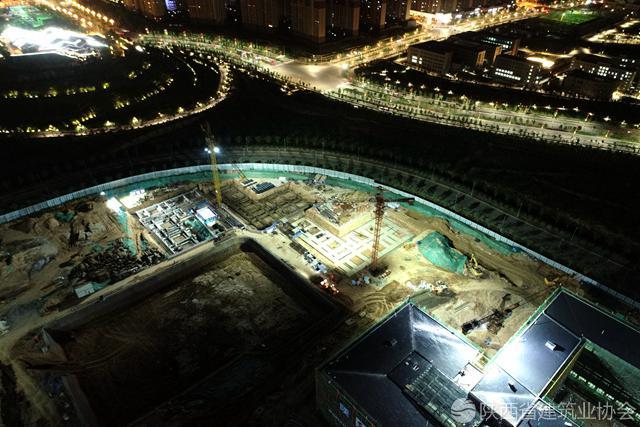

4月30日,随着7台挖掘机的轰鸣,96辆拉土车轮班作业。在现场14名管理人员的指挥下,仅60个小时就完成了小学部65000立方米土方倒运。5月5日,项目小学部正式进入主体施工阶段,砌砖、安装隔墙、保温、地砖、抹灰、机电设备安装等6类不同工序的1300余名工人和管理人员三班轮换,严格按照《管理手册》和陕建八建集团部署的交叉作业实施细则穿插施工,确保各项施工流程有序进行。

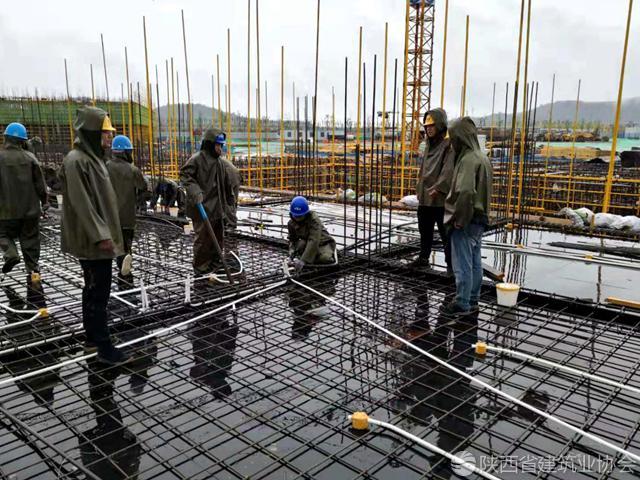

由于工期紧、任务重,工期计划都是按小时倒排,6月4日晚9点15分,小学部教学楼D段第一个顶板作业面移交。陕建八建集团设备安装公司驻该项目安装经理苟保强接到任务后刚好赶上高压停电,楼里一片漆黑外面还下着大雨,按照时间节点,摆在他面前的是3000米SC20-32钢管预埋和安装600个线盒的任务,这几乎已经不可能完成,“当时要是完不成施工任务会给后面的兄弟单位造成麻烦,这一仗打不好,更会直接影响到陕建八建集团乃至陕建集团在延安的声誉。”苟保强说,他立即组织人手租来三台发电机,带领30名工人穿上雨衣,戴好头灯,仅6个小时按节点完成了施工任务。

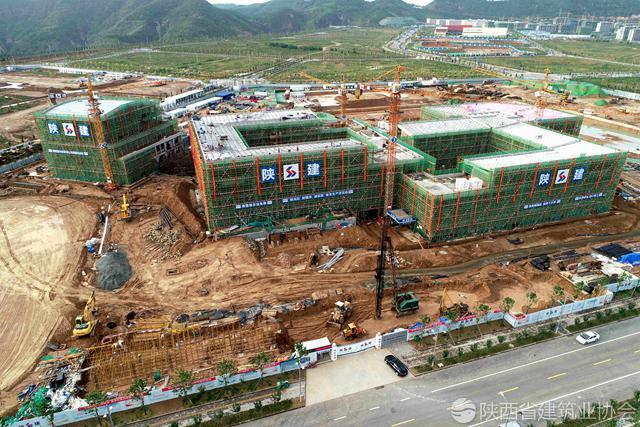

6月27日,距离既定的封顶日期,只剩3天。小学部局部有一个5层的作业面还没开始施工,项目执行经理杨万明立即调配30000平方米的模板等设施料,组织300名工人和14名管理人员,两天时间完成了模板支撑,于6月30日准时浇筑,经过7个小时的激烈战斗,晚上十二点完成了施工任务,保证了封顶仪式的顺利进行。

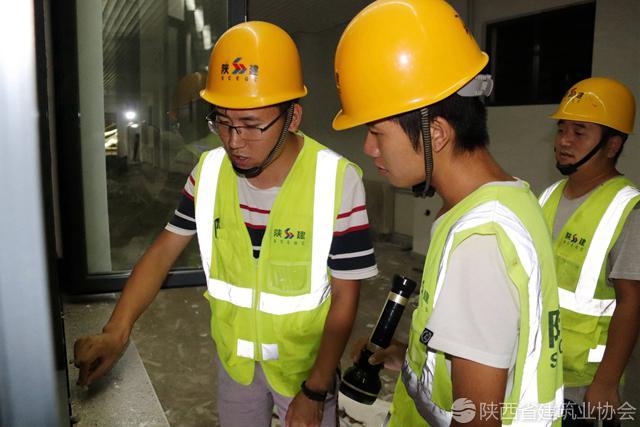

项目的顺利实施,离不开各方的协调配合更离不开精细的管理。在项目建设前期就注重队伍建设与制度建设,形成《管理手册》以及层级管理制度,制定出“三确保、三统筹”和“攻坚克难七要求”,落实日、周、月的三级会议制度,引入劳动竞赛、奖惩机制,同时加强党风、廉洁教育,让项目的困难逐一得到解决。项目部按照集团质量管理方针,坚持策划先行,落实样板引领,注重过程控制,确保一次成优,在建设、监理、设计单位等的协调配合下,建设方3名主管和8名监理工程师、项目质量员及设计院驻工地代表24小时跟踪验收,一柱、一樑细到每个钢筋绑扎,过程控制人人排查质量通病、安全隐患,设计疑问现场解答,确保了项目的安全、质量、进度。


(陈玺龙)
